尊敬的利辛万达广场业主:
时值初冬,寒意渐浓,草木披金,万物沉淀,越是这种时刻,越渴望家的温暖,在这凛冬12月,利辛万达广场会依然恪守匠心,精雕细琢,用心打磨一砖一瓦,步履不停,高标准严格把握每个角落为您筑起家的港湾。时光的脚步不曾停歇,我们追求的步履亦从未间断。
将您的家,优质地呈现在您的面前,依然是我们不变的初衷。毕竟我们夜以继日地奔赴向前,希望的就是家这个空间,能够承载更多您与家人在一起的美好。一栋栋高楼在初冬的暖阳下伫立,展示着大境渐成的坦荡与坚守。一封家书落笔情深,写满时光亲鉴的满满仪式感。亦是利辛万达广场的倾心相付,12月家境如约呈映,定将不负所期。
利辛万达广场2021年12月
—progress—
—利辛万达广场商业综合体进度—

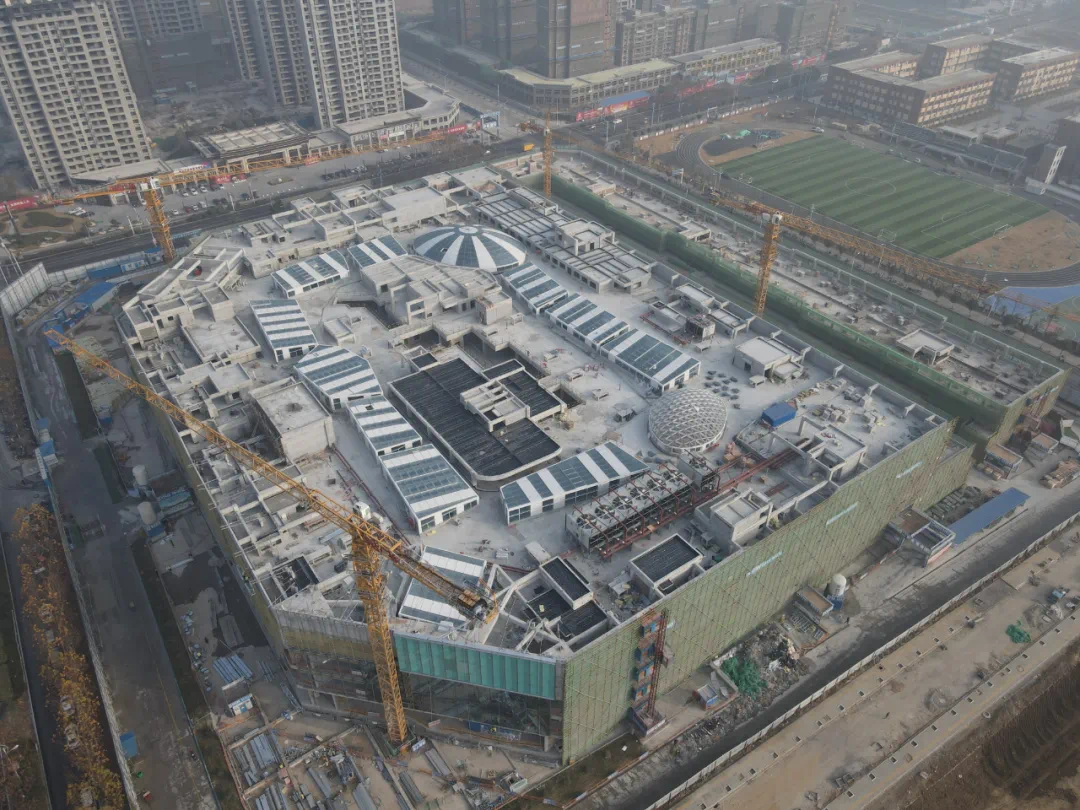

1、商业主体结构已完成;
2、1-4层砌筑(不含分户墙)完成;
3、屋面层墙体砌筑完成;
4、1号门玻璃幕墙安装完成50%;
5、1层内墙粉刷完成80%;
6、2层内墙粉刷完成;
7、3层内墙粉刷完成;
8、4层内墙粉刷完成80%;
9、大屋面防水整体完成;
10、小屋面防水整体完成;
11、屋面保温及刚性屋面完成95%;
12、外墙粉刷完成;

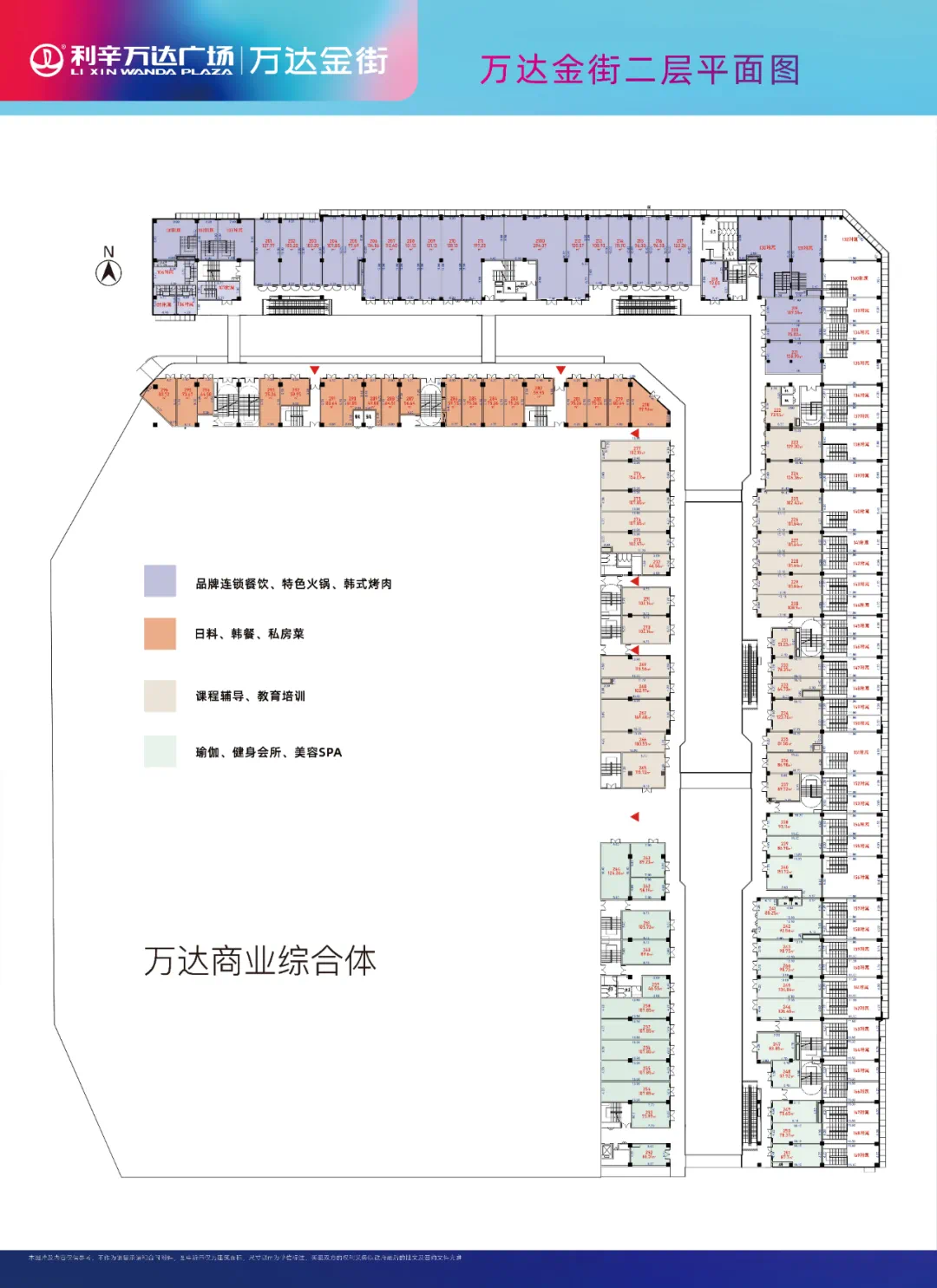

13、金街砌筑完成75%;
14、地上1-5层各管道井批白完成80%,地下室完成设备间完成80%;
—progress—

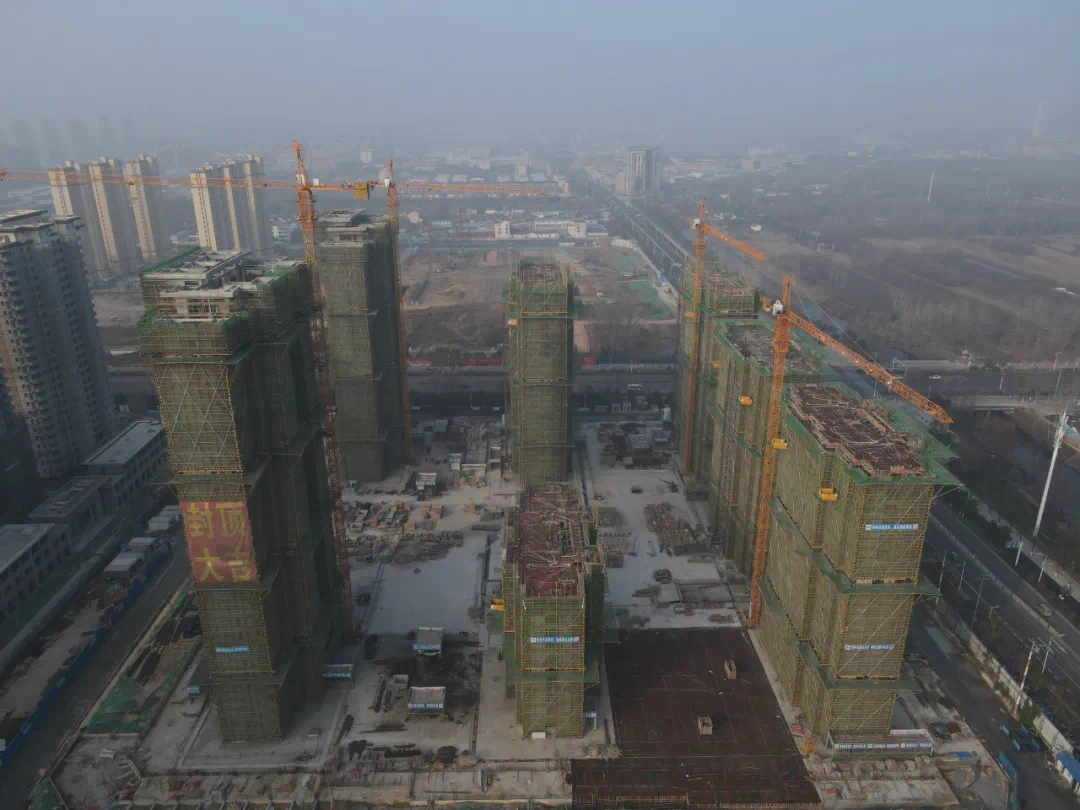

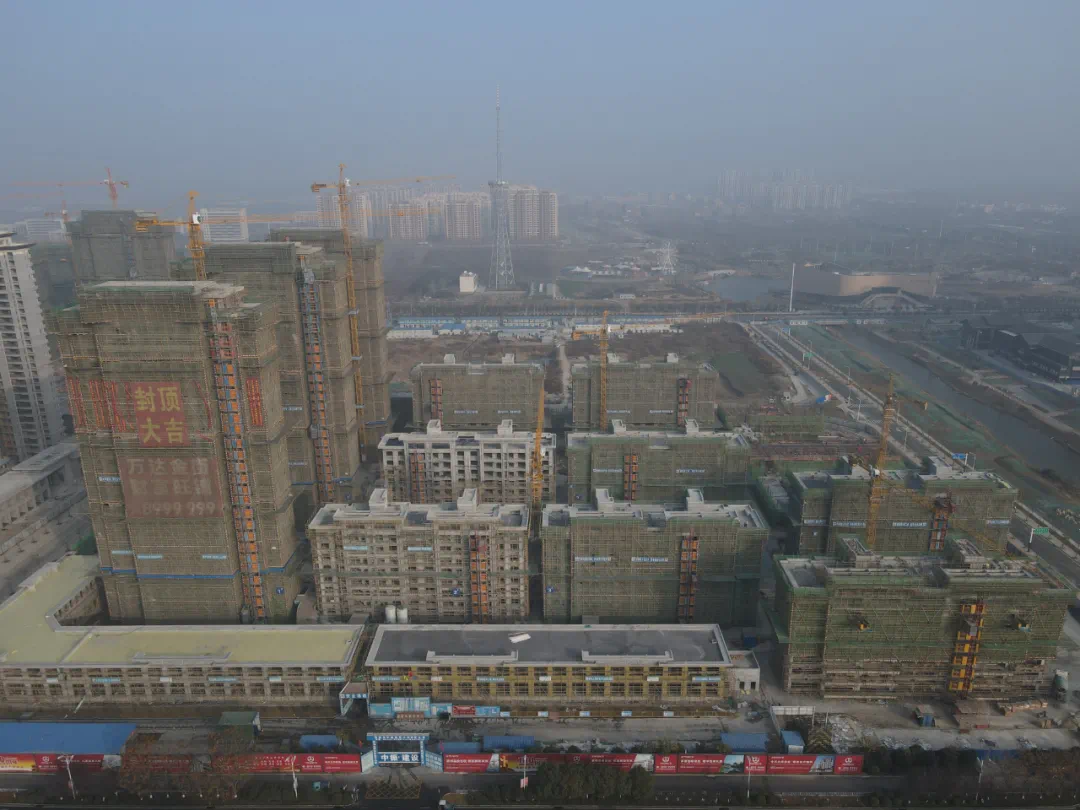

—天和府住宅施工进度—
1#楼外架拆除完成,阳台栏杆安装完成,地坪清理完成,22层做地坪样板;
2#楼外架拆除完成,阳台栏杆安装完成,地坪清理完成;
3#楼外架拆除完成;
5#楼外架4-15层拆除完成;
6#楼外架拆除完成,地坪排名前列次清理;
7#楼屋檐层-21层外架拆除完成;
8#楼5-10层外架拆除;
天和府地块即将全面落架。
—progress—
—天樾府住宅施工进度—
1#楼墙体完成,15层以上准备结构验收;
2#楼内粉完成、保温抗裂完成;
3#楼内粉到3层,保温贴板完成;
5#楼结构封顶、墙体砌筑到2层;
6#楼外墙粉刷完成;
7#楼15层以上准备结构验收;
8#楼外墙保温抗裂完成;
9#楼外粉完成,内粉到2层完成;
10#楼15层以上准备结构验收;
11#楼外粉完成、保温到3层完成;
12#楼外粉完成、内粉到7层;
幼儿园二层墙柱钢筋完成。
—progress—

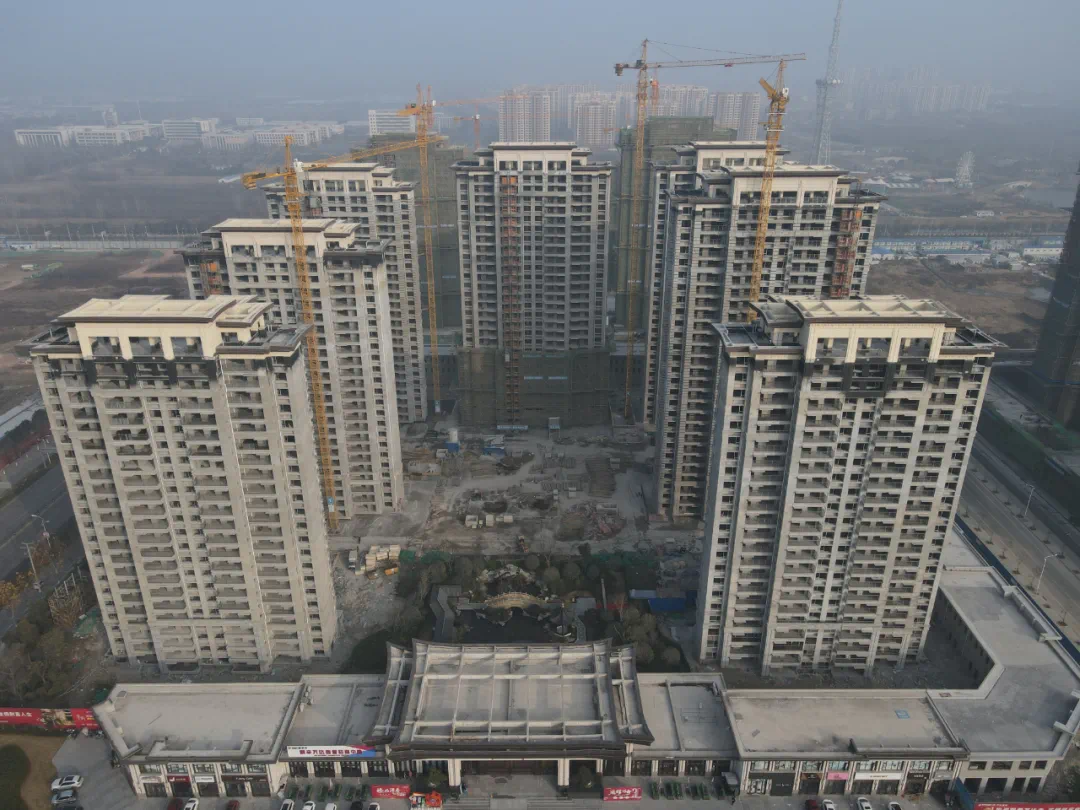

—天玺府住宅施工进度—
1#楼已封顶,9-15层外墙抹灰;
2#楼已封顶,3-15层外墙抹灰;
3#楼主体结构20层完成,墙体砌筑16层;
5#楼主体结构10层完成;
6#楼主体结构20层完成,墙体砌筑16层;
7#楼主体结构18层完成;
8#楼主体结构19层完成。
感谢您一直以来的信赖与支持
臻心记录每一份喜悦,为您传递暖心家音
美好生活,兑现有期
不负日夜星光的守候
敬待各位家人们的归来
主城封面 美好升级 自有天懿
天懿府以逾26万方的鸿篇巨制扛鼎而来
打造迭代主城封面之作
全面规划花园洋房和瞰景高层
内部自建商业和幼儿园
以2.0的容积率和22%的建筑密度
构筑兼具美学和生活的全龄段、全维度社区生活
继天樾府和天玺府辉煌传奇之后
天懿府美好升级而来
扛鼎利辛人居风向标
开启一个属于利辛的全新封面时代
精品洋房 撼世登场
洋房是城市中一首浪漫抒情诗
建筑的独特气韵、生活的优雅内涵
都蕴藏在洋房的一砖一瓦一树中
它带着城市独到的烟火气息
与自然亲密共生
在匆忙的城市中
描绘出生动精致的百变生活方式
耀世红盘 全城瞩目
万达金街旺铺 火爆热销
项目地址:淝河大道与长春路交汇处
(利辛万达广场接待中心)
联系电话:0558-8999 999
售后服务热线:0558-8900 006
投诉投诉投诉
声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
